菜园街项目工程建设进展情况(第三十八期)
下面悦悦为您播报11月份项目工程建设新进展:
A地块(其中包含3#、4#住宅楼,涉及回迁居民100余户)目前正在进行3#、4#楼首二层公建幕墙安装收尾工作及地上住宅户内精装修施工。

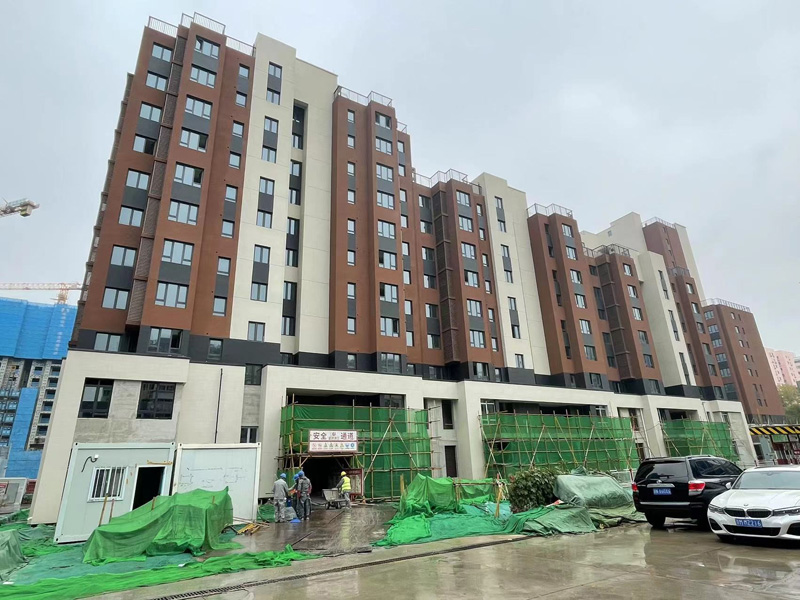

A地块3#住宅楼

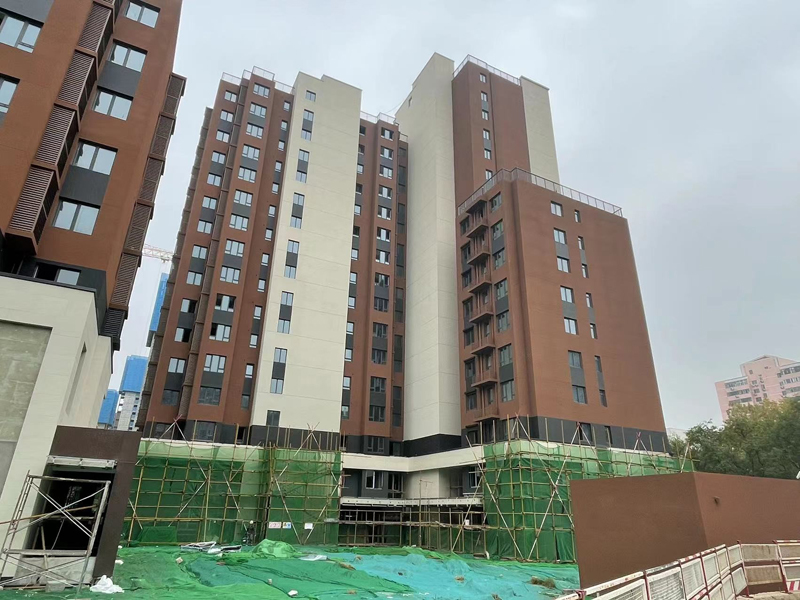

A地块4#住宅楼

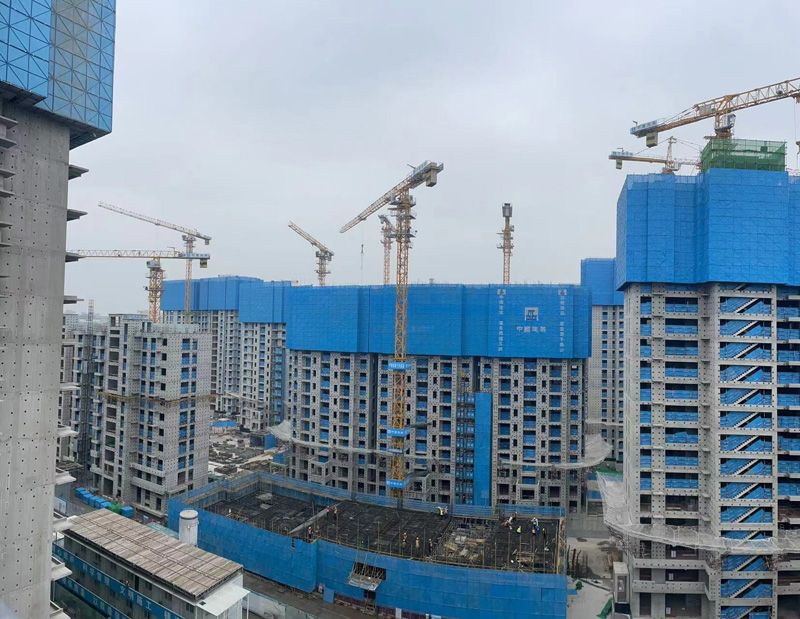

B地块(其中包含1#、2#、5#住宅楼,涉及回迁居民600余户)目前已全部完成住宅主体结构封顶施工,其中1#楼、5#楼正在进行机房层施工。
B地块施工进度全貌

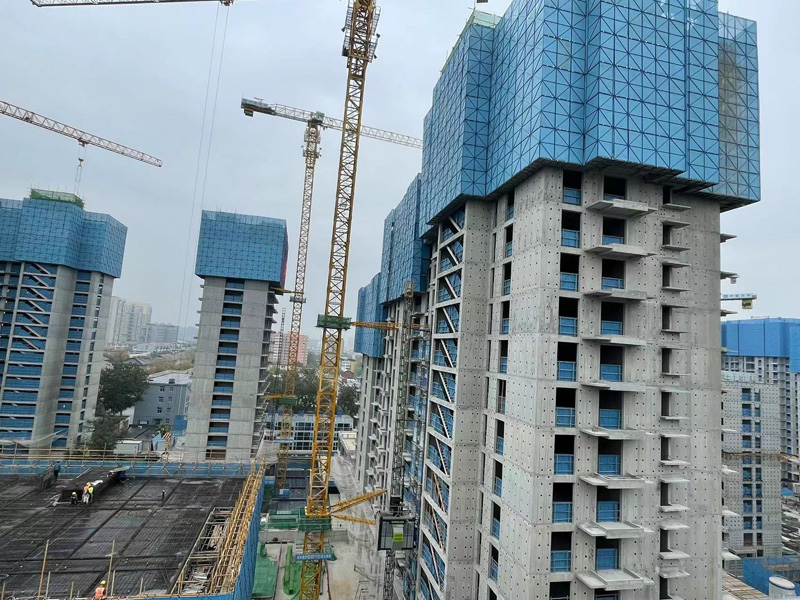

C地块(其中包含6#—17#住宅楼,涉及回迁居民800余户)目前正在进行主体结构施工,部分住宅主体完成封顶施工。其中6#楼、7#楼、14#楼主体结构封顶,正在机房层施工;9#楼、11#楼、17#楼主体结构封顶并已完成机房层施工;8#楼主体结构施工至地上15层;10#楼主体结构施工至地上3层;12#楼主体结构施工至地上17层;13#楼主体结构施工至地上19层;15#楼主体结构施工至地上17层;16#楼主体结构施工至地上17层。

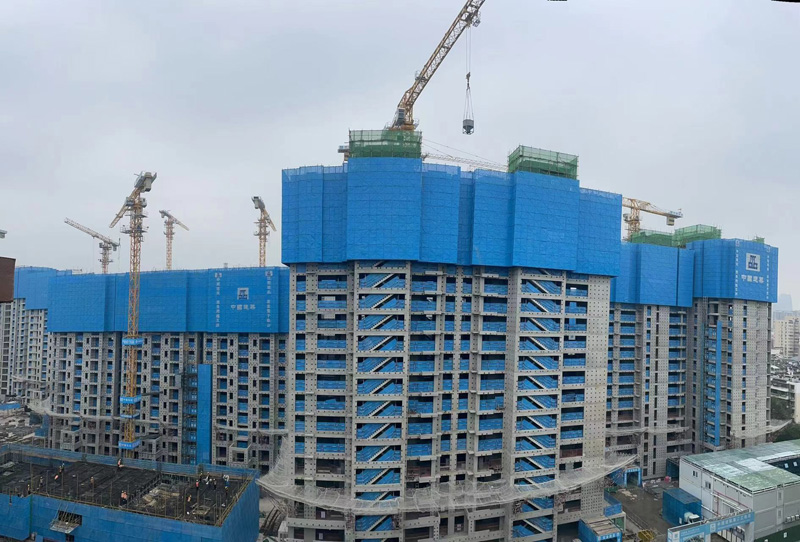

C地块施工进度全貌
E地块(其中包含18#—20#住宅楼,涉及回迁居民300余户)已开始办理回迁业主签约入住工作。

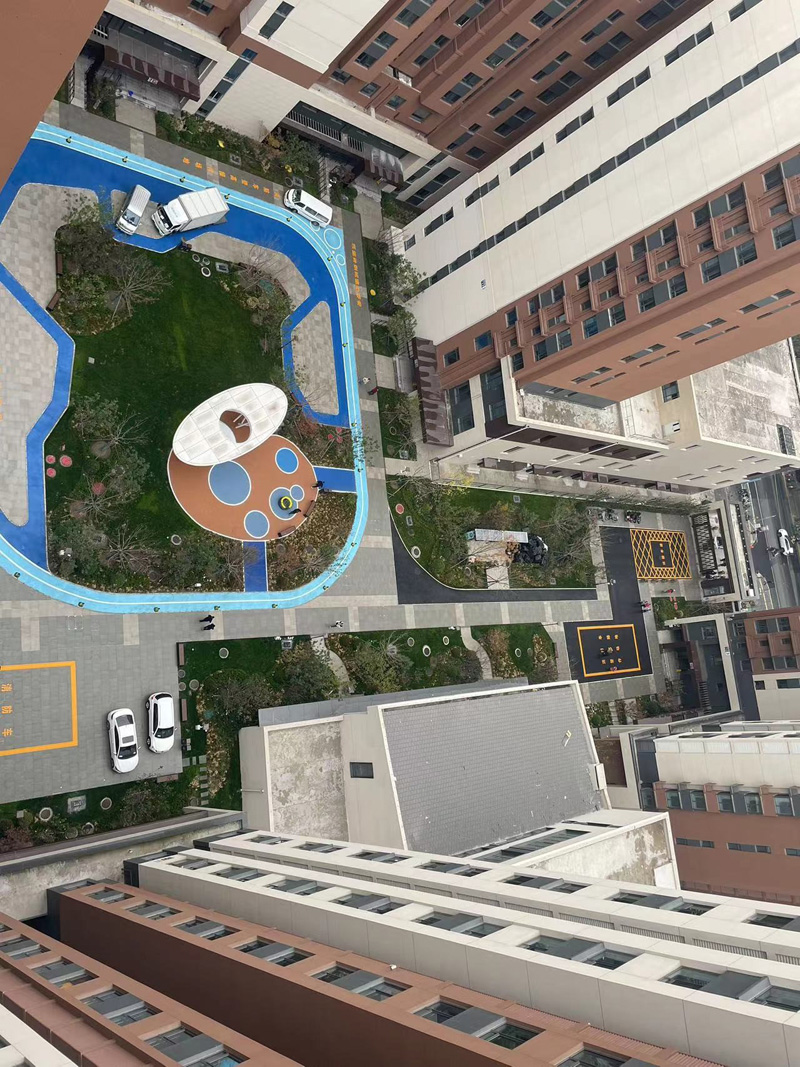

E地块园区实景

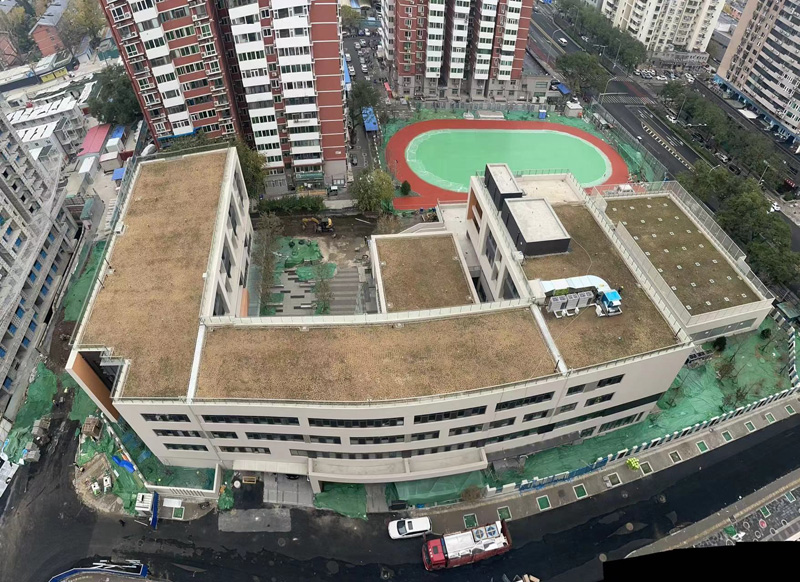

F地块(配套学校)目前正在进行室外园林施工及规划验收准备工作。
感谢您的关注,我们下期见!
