菜园街项目工程建设进展情况(第二十五期)

  露气凝结秋意晚,草木辞青点点黄。我们踏着秋风,迎着朝阳,为家的点滴改变只争朝夕,不遗余力。一砖一瓦,一草一木,都在这个充满喜悦和收获的季节加速兑现,只为早日满足您对新家的期待。

  下面悦悦为您播报10月份项目工程建设新进展:

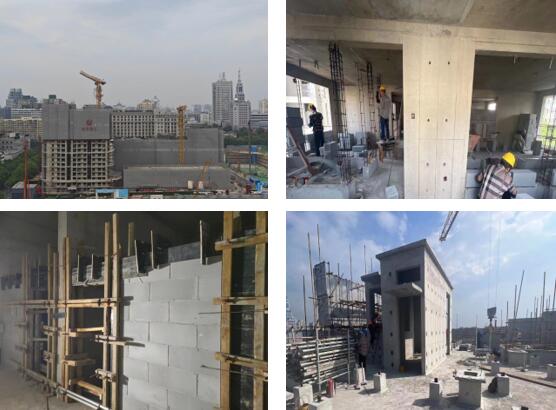

  A地块(其中包含3#、4#回迁楼)主体结构已完成封顶,目前正在进行二次结构施工。其中地下二次结构开始施工,3#楼地上局部二次结构开始施工,4#楼11层机房施工完成。(涉及回迁居民100余户)

  B地块(其中包含1#、2#、5#回迁楼)地下止水工作已全部完成,目前正在进行塔吊安装、基础底板施工及土方出土工作。土方出土已完成94.4%。 (涉及回迁居民600余户)

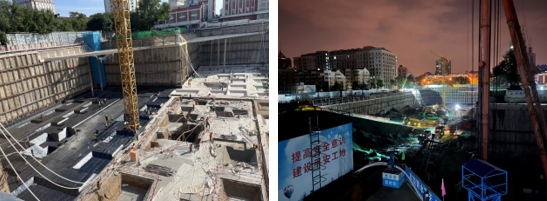

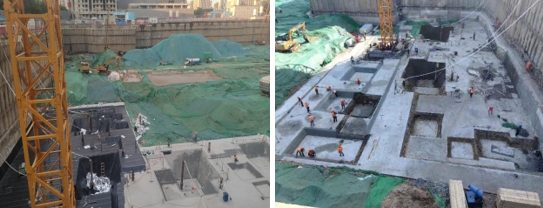

  C地块(其中包含6#-17#回迁楼)地下连续墙止水工程已完成,目前正在进行塔吊安装、基础底板施工及土方出土工作。土方出土已完成87.5%。(涉及回迁居民800余户)

  E地块(其中包含18#-20#回迁楼)目前正在进行住宅部分精装及其他部位收尾工作,其中室内机电安装完成95%,外窗施工完成97%,精装施工完成94.5%,外墙涂料施工完成100%,电梯安装完成90%(电梯待验收),室外小市政完成75%。(涉及回迁居民300余户)

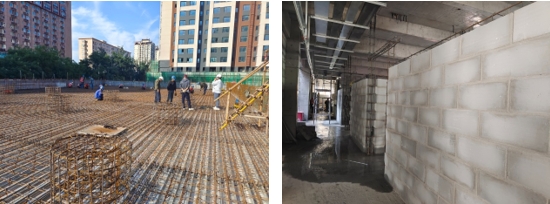

  F地块(配套学校)目前正在进行二次结构及屋面施工。

  感谢您的关注,我们下期见!
