菜园街项目工程建设进展情况(第二十四期)

  晚风不语,浅秋无言。白露暖空,素月流天。夏日渐行渐远,秋意渐渐明晰,家的线条之美在初秋的晨景里令人沉醉。

  悦悦为您播报9月份项目工程建设新进展:

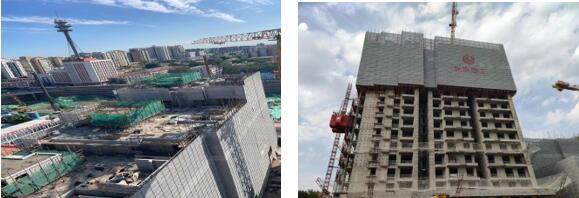

  A地块(其中包含3#、4#回迁楼)目前正在进行主体结构施工,其中3#楼地上17层结构施工,4#楼、S3#楼主体结构已封顶。(涉及回迁居民100余户)

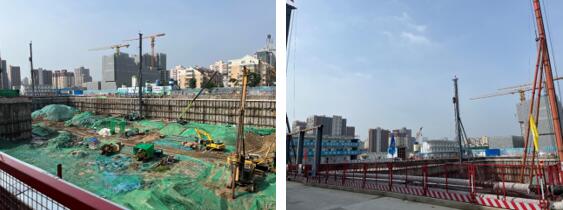

  B地块(其中包含1#、2#、5#回迁楼)目前正在进行地下水止水工作,高压帷幕桩已完成77%,已开始塔吊基础施工。土方出土已完成93.30%,剩余土方为该地块地下止水施工做预留。 (涉及回迁居民600余户)

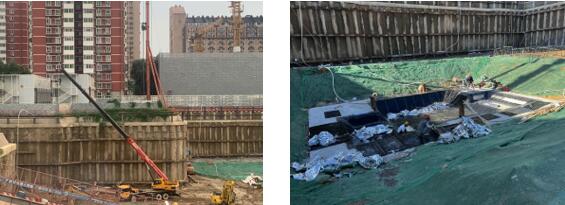

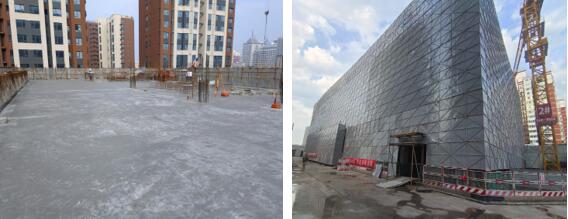

  C地块(其中包含6#-17#回迁楼)目前正在进行地下连续墙施工及塔吊基础施工,地连墙施工已完成92%,已开始塔吊基础施工。土方出土已完成80.57%,剩余土方为该地块地下止水施工做预留。(涉及回迁居民800余户)

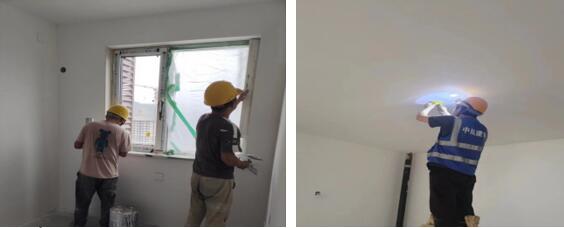

  E地块(其中包含18#-20#回迁楼)目前正在进行住宅部分精装及其他部位收尾工作,其中室内机电安装完成95%,外窗施工完成95%,精装施工完成94%,外墙涂料施工完成100%,电梯安装完成90%(电梯待验收),室外小市政完成50%。(涉及回迁居民300余户)





  F地块(配套学校)目前正在进行地上四层主体结构施工。




  感谢您的关注,我们下期见!
