菜园街项目工程建设进展情况(第二十二期)

  7月的北京,时值盛夏酷暑,高温橙色、红色预警不断。菜园街项目建设者坚守一线,战高温、斗酷暑、抢工期,用汗水诠释着责任与担当,全力推进项目工程进度。

  下面悦悦为您播报7月份项目工程建设新进展:

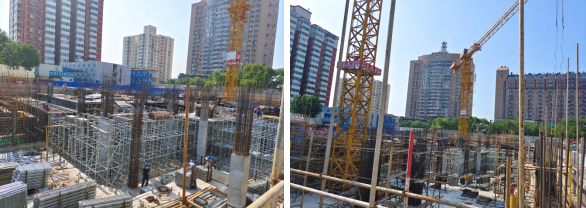

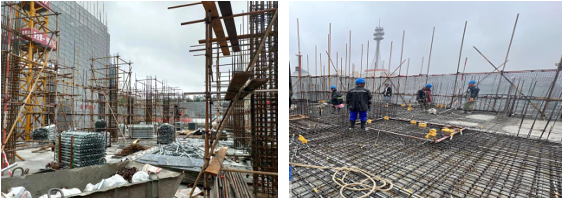

  A地块(其中包含3#、4#回迁楼)目前正在进行主体结构施工,其中3#楼地上11层结构施工,4#楼地上7层结构施工,S3#楼地上一层结构施工。(涉及回迁居民100余户)



  B地块(其中包含1#、2#、5#回迁楼)目前正在进行高压帷幕桩施工阶段,土方出土已完成93.30%,剩余土方为该地块地下止水施工做预留。 (涉及回迁居民600余户)

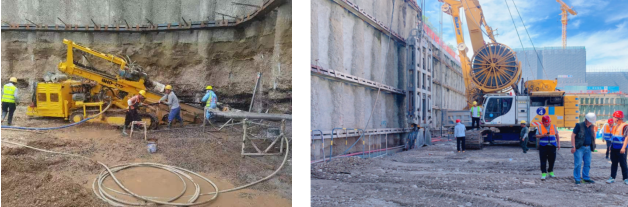

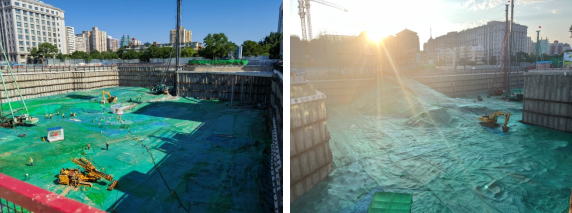

  C地块(其中包含6#—17#回迁楼)目前正在进行锚杆、地下连续墙施工,土方出土已完成80.57%,剩余土方为该地块地下止水施工做预留。(涉及回迁居民800余户)

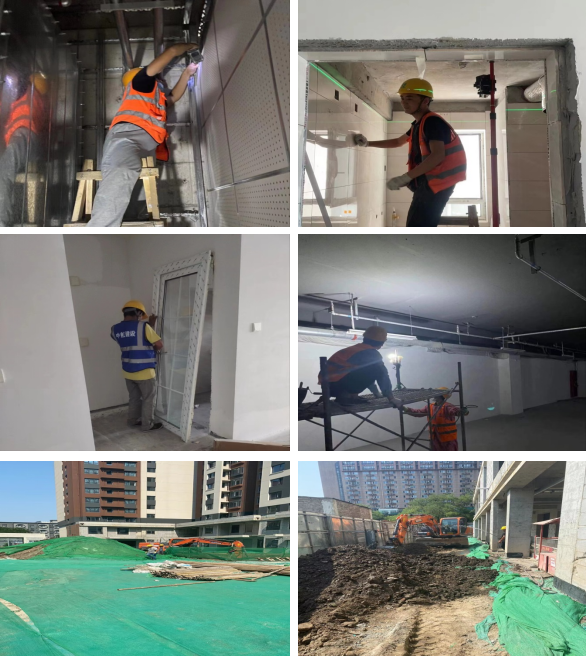

  E地块(其中包含18#—20#回迁楼)目前正在进行住宅部分精装及其他部位收尾工作,其中室内机电安装完成92%,外窗施工完成93%,精装施工完成92%,外墙涂料施工完成98%,电梯安装完成90%(电梯待验收),室外小市政完成20%。(涉及回迁居民300余户)


  F地块(配套小学)目前正在进行地下一层主体结构施工。


  感谢您的关注,我们下期见!
