菜园街项目工程建设进展情况(第二十期)

桃花散尽春已暮,不觉芳菲已入夏。告别春风,迈向夏花,经过时光洗礼,工匠打磨,您心中的“主角”更加光彩夺目。下面悦悦为您播报5月份项目工程建设新进展:

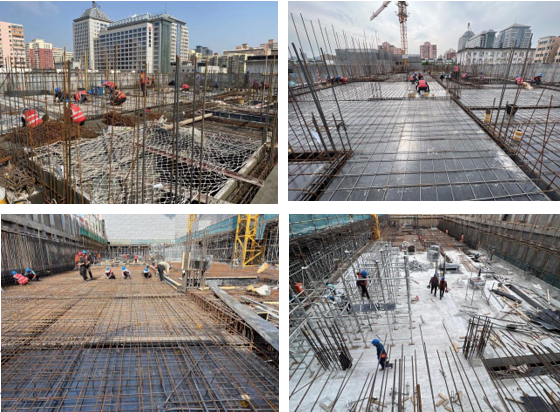

A地块(其中包含3#、4#回迁楼)目前正在进行主体结构施工,其中3#楼地上五层结构施工,4#楼地上二层结构施工,S3#楼地下二层夹层结构施工。(涉及回迁居民100余户)

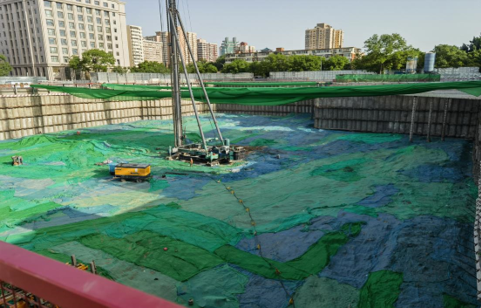

B地块(其中包含1#、2#、5#回迁楼)天幕施工全部完成,目前正在进行土方、锚杆及高压帷幕桩试验段施工,土方出土已完成93.15%,剩余土方为该地块地下止水施工做预留。 (涉及回迁居民600余户)

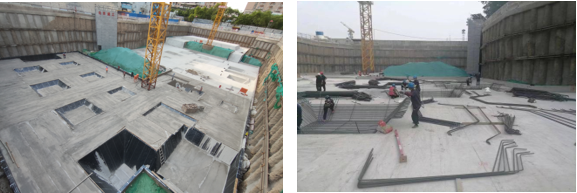

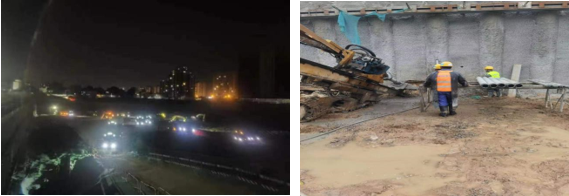

 C地块(其中包含6#-17#回迁楼)护坡桩(共628根)施工已全部完成,目前正在进行土方、锚杆施工,土方出土已完成79.5%。(涉及回迁居民800余户)

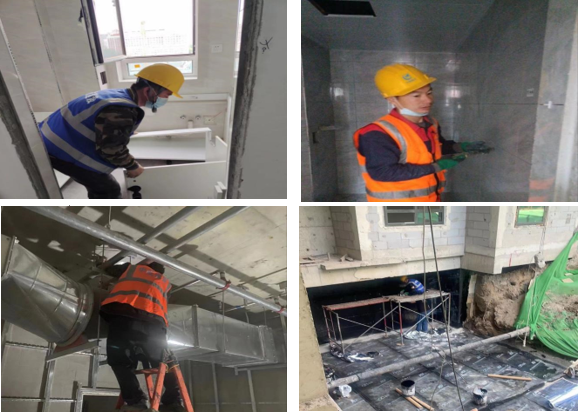

E地块(其中包含18#-20#回迁楼)目前正在进行住宅部分精装及其他部位收尾工作,其中室内机电安装完成87%,外窗施工完成88%,精装施工完成91.5%,外墙涂料施工完成94%,电梯安装完成90%。(涉及回迁居民300余户)


F地块(配套小学)护坡桩(共196根)、锚杆、土方已全部施工完成,目前正在进行防水保护层、底板钢筋绑扎施工。


感谢您的关注,我们下期见!
