菜园街项目工程建设进展情况(第十八期)
春光无限好,复苏正当时!伴着京城早春的活泼与多彩, 合着工地有序而紧张的作业节拍,菜园街项目全体参建队伍热情饱满、斗志昂扬,克服重重困难和阻力,开启 “白加黑”施工模式, 昼夜奋战抢工期,争分夺秒抓进度。目前,各工种密切衔接配合,各工序流水作业畅通,大干快上的施工局面已全面形成。

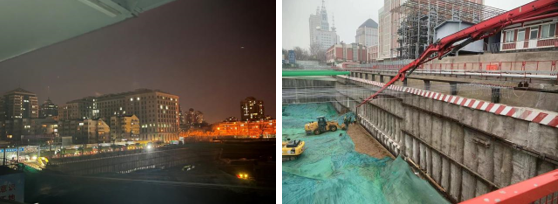

下面悦悦为您播报3月份菜园街项目工程建设新进展:

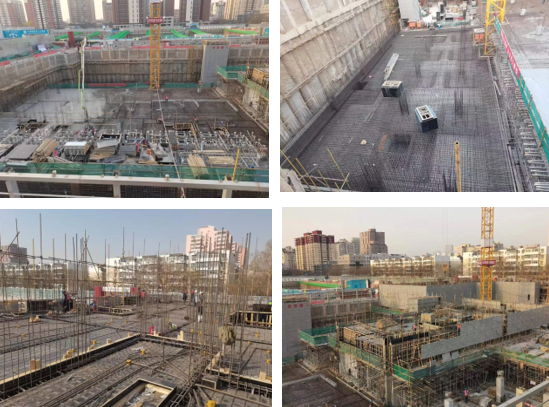

A地块(其中包含3#、4#回迁楼)目前正在进行主体结构施工,其中3#楼地上一层结构施工,4#楼地下一层结构施工,车库地下二层结构顶板施工。(涉及回迁居民100余户)

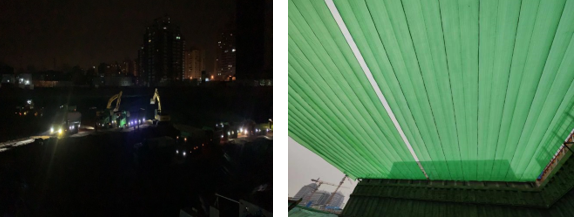

B地块(其中包含1#、2#、5#回迁楼)天幕施工全部完成。目前正在进行土方及锚杆施工,土方出土已完成86.34%。 (涉及回迁居民600余户)

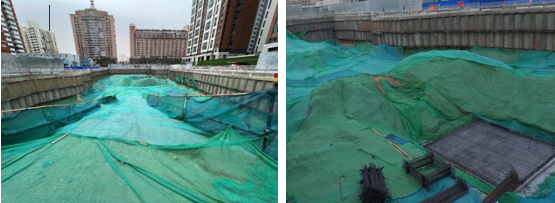

C地块(其中包含6#-17#回迁楼)护坡桩(共628根)施工已全部完成。目前正在进行土方、锚杆及天幕施工,土方出土已完成77%。(涉及回迁居民800余户)

E地块(其中包含18#-20#回迁楼)项目主体结构已全部封顶,二次结构已施工完毕。目前室内机电安装完成83%,外窗施工完成85%,精装施工完成88%,外墙施工完成92%,电梯安装完成90%。(涉及回迁居民300余户)

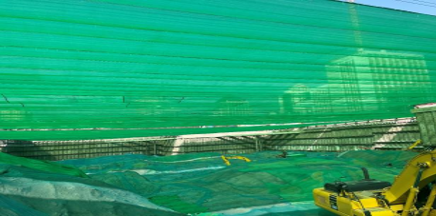

F地块(配套小学)护坡桩(共196根)、锚杆已全部施工完成,目前正在进行土方及塔吊基础施工,土方出土已完成80%。
感谢您的关注,我们下期见!
