[返回列表]

菜园街项目工程建设进展情况(第十五期)

  浅秋悄然至,风景仍犹存。别过夏花绚烂,走进秋叶静美。相信这里的一声声轰鸣、一抹抹绿、一束束光在平淡的岁月中依旧是扣人心弦的交响、沁人心脾的芬芳、令人兴奋的希望。这里有家、有梦,我们和您一起共同坚守、共同呵护!

  下面悦悦为您播报9月份项目工程建设新进展:

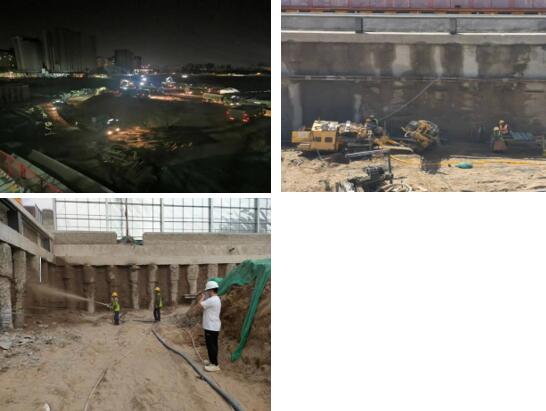

  A地块(其中包含3#、4#回迁楼)护坡桩(共214根)施工已全部完成。目前正在土方、锚杆、垫层及1号塔吊搭设施工,土方出土已完成82.5%。(涉及回迁居民100余户)

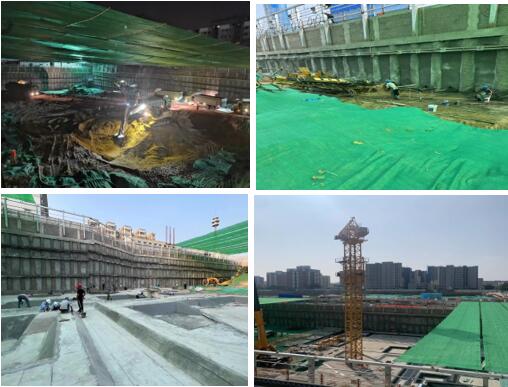

  B地块(其中包含1#、2#、5#回迁楼)护坡桩施工已经全部完成,天幕施工完成38%。目前正在进行土方及锚杆施工,土方出土已完成63.04%。 (涉及回迁居民600余户)

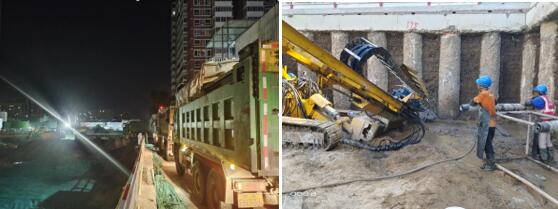

  C地块(其中包含6#-17#回迁楼)护坡桩(共628根)施工已全部完成。目前正在土方、锚杆施工,土方出土已完成30%。(涉及回迁居民800余户)

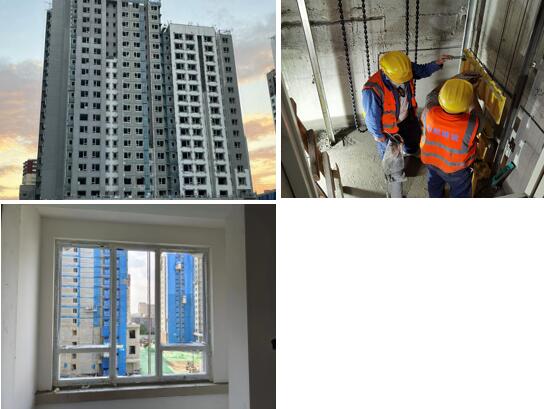

  E地块(其中包含18#-20#回迁楼)项目主体结构已全部封顶,二次结构已施工完毕,目前机电安装已完成75%,外窗主框施工已完成85%,精装施工已完成43.5%,外墙施工已完成70%。(涉及回迁居民300余户)

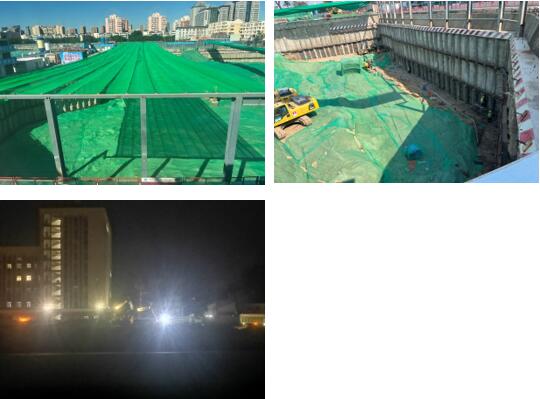

  F地块(配套小学)护坡桩(共196根)已全部施工完成,目前正在进行锚杆及土方施工,土方出土已完成28.3%。


  感谢您的关注,我们下期见!

  菜园街及枣林南里项目指挥部

  2022年9月15日


上一篇 菜园街项目工程建设进展情况(第十四期)
下一篇 菜园街项目工程建设进展情况(第十六期)
