菜园街项目工程建设进展情况(第十四期)

     酷热渐消蝉变声,天高云淡潭水清。8月的北京,疫情逐渐消退,到处充满着全面复工复产的生机和活力。菜园街项目工地施工现场,更是一派热火朝天的繁忙景象。土方车穿梭、钻机飞转、机声清唱,建筑工人们挥汗如雨、有序而紧张地作业,完全打开了项目施工进度天天有变化、工地面貌日日有新颜的新局面。

  下面悦悦为您播报8月份项目工程建设新进展:

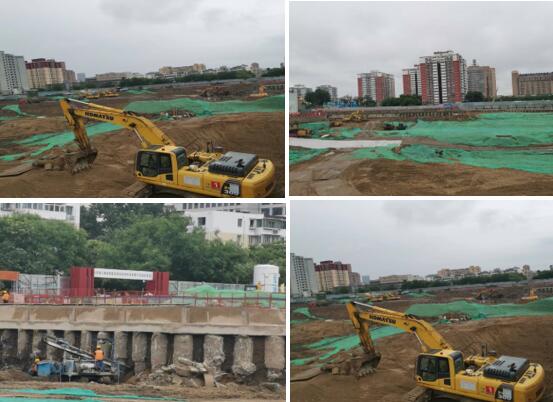

  A地块(其中包含3#、4#回迁楼)护坡桩(共214根)施工已全部完成。目前正在土方、锚杆施工,土方出土已完成63%。(涉及回迁居民100余户)

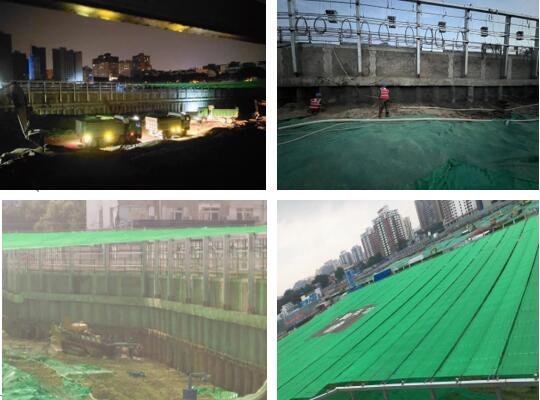

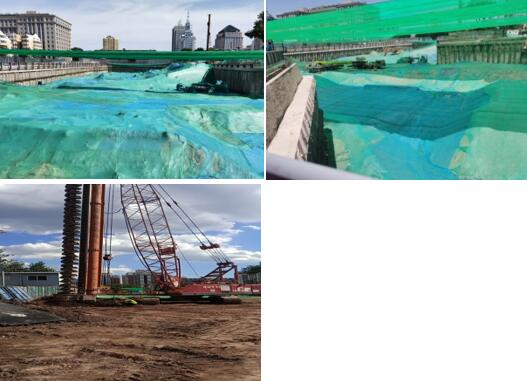

  B地块(其中包含1#、2#、5#回迁楼)天幕施工完成30%。目前正在进行剩余护坡桩及土方施工,土方出土已完成53.5%。 (涉及回迁居民600余户)

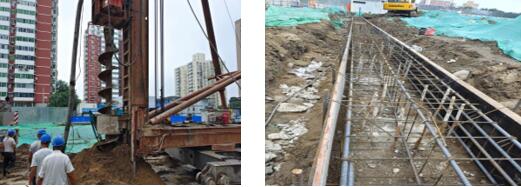

  C地块(其中包含6#-17#回迁楼)护坡桩(共628根)施工已全部完成。目前正在土方、锚杆、冠梁施工,土方出土已完成19%。(涉及回迁居民800余户)

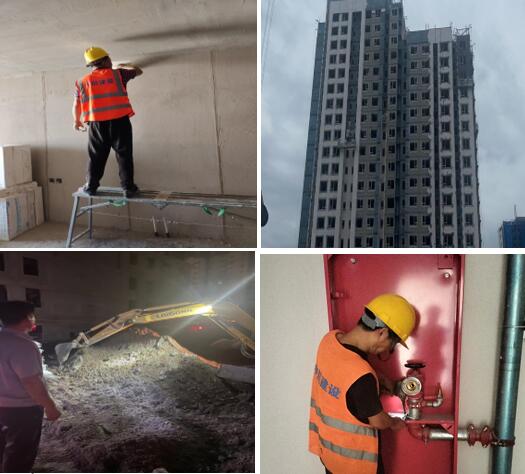

  E地块(其中包含18#-20#回迁楼)项目主体结构已全部封顶,目前二次结构施工已完成88%,机电安装已完成70%,外窗主框施工已完成40%,精装施工已完成30%,外墙施工已完成25%。(涉及回迁居民300余户)




  F地块(配套小学)护坡桩(共196根)已全部施工完成,正在推进冠梁施工。




  全面推进工程建设,早日实现回迁居民回家的梦想,我们责无旁贷。当然,在施工过程中我们也给周边居民的日常生活带来了一定的干扰和不便,在这里也给那些关注、关心我们的周边居民朋友道声“抱歉”。我们将始终坚持全力采取一切有力措施,将干扰降到最低程度,不辜负居民朋友对我们一直以来的信任与支持。感谢大家的监督和理解!

  感谢您的关注,我们下期见!

  菜园街及枣林南里项目指挥部

  2022年8月16日
